Как указать коэффициент стесненности в смете, и когда он применяется
Вопрос применения стесненных условий в смете интересует многих начинающих сметчиков и тех, кто относительно недавно начал пользоваться новыми программами, включая «Гранд-Смету». Когда применяется стесненность, итоговая стоимость работ изменяется с учетом фактических условий проведения работ.
Когда применяется коэффициент стесненности в строительстве, процесс аналогичен внесению любых других коэффициентов поправки. Во время составления сметы коэффициент может применяться одновременно ко всем имеющимся позициям либо к отдельным ячейкам. Изменения можно вносить в программе с помощью меню «Коэффициенты», но удобнее воспользоваться для этого параметрами сметы. Там внести правки проще и быстрее.
Чтобы правильно указать стесненность в смете, нужно открыть вкладку «Параметры» (находится на панели инструментов программы). Далее открывается вкладка «Документ», и в открывшемся окошке остается выбрать пункт под названием «Коэффициенты к итогам». Здесь разработчики «Гранд-Сметы» предусмотрели возможность введения новых коэффициентов. Нужное значение задается наиболее удобным из 2 вариантов способом — в виде процентов либо коэффициента. Для изменения настройки (выбора нужного варианта) предусмотрена кнопка.
На той же панели («Коэффициенты к итогам») меняются настройки, которые были стандартными по умолчанию. Это может быть вариант учета коэффициента, виды работ либо целые разделы, где будет применяться коэффициент. Изменить настройки можно путем снятия флажка либо его установки.
Стоит учесть, что коэффициент на стесненность одновременно изменит все позиции в смете. Если в этом нет необходимости, в настройках нужно найти «Применить для всех разделов» и убрать флажок. Далее следует перейти к параметрам видов работ и аналогично снять флажок напротив настройки «Применять для всех видов работ». Теперь можно вручную отметить только те разделы и работы, где нужно применять коэффициент стесненности.
Уточнить информацию о сметном нормировании и применении коэффициентов в строительстве можно на онлайн-курсах Академии Сметного Дела «Юфрелло».
Когда применяется коэффициент на стесненность в сметах
Создание (регистрация) и использование личного кабинета* Фамилия, имя, номер телефона, адрес электронной почты, уникальный идентификатор клиента, IP-адрес устройства, метаданные браузера, UUID (универсальный уникальный идентификатор)
Направление информационной (рекламной, новостной) рассылки посредством электронной почты и (или) SMS, Viber Фамилия, имя, номер телефона, адрес электронной почты
Поля, отмеченные звездочкой, обязательны для заполнения. Без них вы не сможете продолжить работу с порталом.
я согласен
Другие материалы по теме
Словарь сметчика
В помощь сметчику
Вопросы и ответы
Применение и обоснование коэффициентов на стесненные условия
5.0
Опубликовано: 22.12.2015 15:17 — 72508 просмотров
- ограниченность или невозможность использования строительной техники, что вызывает дополнительные переноски материалов;
- требование особой осторожности для обеспечения сохранности объекта и безопасности сотрудников, работающих в этом здании;
- ограниченность мест хранения материалов и механизмов, что вызывает дополнительные транспортные затраты;
- стесненность, обусловленная наличием действующих инженерных коммуникаций, и др.
Согласно указанной ситуации работы выполняются в закрытом сооружении, находящемся ниже 5,1 м от поверхности земли, при наличии вредных условий (задымление при отжиге масляной краски открытым огнем, пыль от разборки бетонных конструкций, излишняя влажность из-за полива стен водой для лучшей пропитки бетона кальматроном при неработающей вентиляции).
Данные характеристики производства работ соответствуют указанным в п. 7.1 таблицы В.1, устанавливающем применение коэффициента 1,1 при производстве работ в закрытых сооружениях, помещениях, находящихся ниже 3 м от поверхности земли, и в п. 7.2 таблицы В.1, регламентирующем применение коэффициента 1,35 при выполнении работ с вредными условиями труда (наличие пара, пыли, вредных газов, дыма и др.).
Исходя из вышеизложенного можно сделать вывод, что при соответствующем обосновании в акте формы С-1 всех указанных случаев правомерно применение для данного объекта коэффициентов 1,2, 1,1 и 1,35, установленных пп. 2, 7.1 и 7.2 таблицы В.1 соответственно. Однако это не так. Согласно п. 3 примечания к таблице В.1 одновременное применение нескольких коэффициентов, перечисленных в пп. 1–5, 7.2, не допускается.
Таким образом, в данной ситуации можно применить коэффициенты 1,2 (п. 2 таблицы В.1) и 1,1 (п. 7.1 таблицы В.1), что не противоречит условиям, установленным НРР 8.01.104-2012, или только коэффициент 1,35.
По мнению автора, в этом случае целесообразно применение коэффициента 1,35 (п. 7.2 таблицы В1), так как он наиболее правильно отражает технологию и вредные условия выполнения работ.
В НРР 8.01.104-2012 отсутствуют указания на невозможность применения коэффициента 1,2, установленного п. 2 таблицы В.1, в связи с наличием в сооружении обособленного выхода.
Валентина Быстримович, инженер
Методическое пособие по ПК «ГРАНД-Смета» версия 7
Поправку на стеснённость, как и любые иные поправочные коэффициенты на смету в целом, можно задавать для отдельных позиций сметы в окне с дополнительной информацией о позиции на закладке Коэффициенты. Но было бы более эффективно применять такие поправки в параметрах сметы.

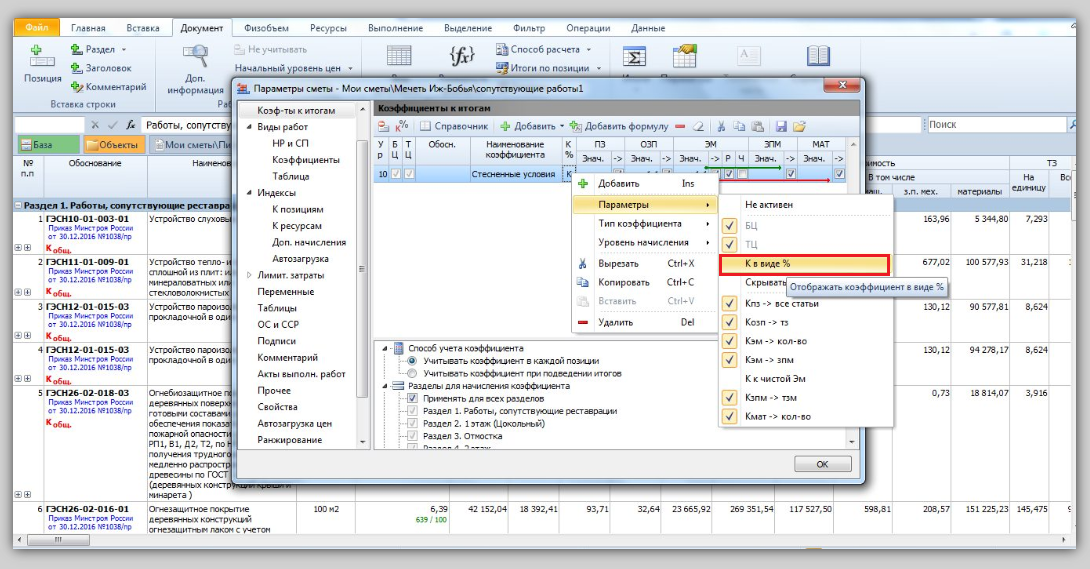

Для этого нажмите кнопку Параметры н а панели инструментов на вкладке Документ, либо клавишу F6 на клавиатуре. В появившемся окне с параметрами сметы необходимо перейти на закладку Коэффициенты к итогам. Далее нажмите кнопку Добавить и введите по колонкам в добавленной пустой строке обоснование и наименование коэффициента, а также его значение (в целом на прямые затраты, либо отдельно по статьям прямых затрат). Значение можно задавать процентом или в виде коэффициента в зависимости от выбранной настройки (по умолчанию – процентом). Данная настройка меняется нажатием кнопки .
Также можно при необходимости уточнить заданные по умолчанию настройки для применения коэффициента, расположенные в нижней части окна: способ учёта коэффициента – в каждой позиции или при подведении итогов, разделы и виды работ для начисления коэффициента – на все или только на отмеченные флажком.
Следует иметь в виду, что изначально добавленный здесь коэффициент применяется целиком на всю смету – соответственно, в группе настроек Разделы для начисления коэффициента отмечена флажком первая строка Применять для всех разделов, а в группе настроек Виды работ для начисления коэффициента отмечена флажком первая строка Применять для всех видов работ. Для того чтобы ограничить применение коэффициента отдельными разделами (видами работ), необходимо щелчком мыши снять флажок с первой строки, после чего отметить флажком нужные разделы (виды работ).
Например, в ситуации, когда при ремонте и реконструкции зданий и сооружений выполняются работы, аналогичные технологическим процессам в новом строительстве, их следует расценивать по соответствующим общестроительным сборникам с применением коэффициента 1,15 к заработной плате рабочих и 1,25 к стоимости эксплуатации машин – так указано в МДС 81-35.2004 в п. 4.7. Этот коэффициент можно добавить в параметры сметы вручную, как описано в данном пункте, либо скопировать его в готовом виде из справочника коэффициентов. Если в смете имеются и другие расценки, кроме общестроительных, то необходимо выбрать для начисления этого коэффициента только виды общестроительных работ.
Как правильно применить коэффициенты на стесненность, работая со сборниками ТЕР
В ответе на поставленный вопрос хочется внести уточнение: здесь речь идет о том, когда смета составлена на капитальный ремонт и мы не находим какую-либо расценку в ремонтных сборниках, а применяем расценку из сборников на новое строительство.
В таком случае, в соответствии с действующими методическими документами, а именно с Методикой применения сметных норм, которая утверждена приказом Минстроя России №1028/пр от 29.12.2016, согласно п.8.7.1 (далее приведен текст документа), при отсутствии необходимых сметных норм, включенных в сборники ГЭСНр, сметные затраты на ремонтно-строительные работы и работы по реконструкции объектов капитального строительства могут быть определены:
— по сметным нормам сборника ГЭСН 81-02-46. «Работы при реконструкции зданий и сооружений»;
— по сметным нормам, включенным в сборники ГЭСН (аналогичные технологическим процессам в новом строительстве, в том числе по возведению новых конструктивных элементов), с применением следующих коэффициентов:
— 1,15 — к затратам труда рабочих;
— 1,25 — к нормам времени на эксплуатацию строительных машин и механизмов, затратам труда машинистов.
Также, в п.8.7.4 данного документа написано, что:
Коэффициенты, предусмотренные п. 8.7.1 настоящей Методики, применяются при определении сметной стоимости одновременно с коэффициентами, учитывающими усложняющие факторы и условия производства работ (пп. 5.3.1 и 5.3.3 настоящей Методики).
Дополнительно отметим, что если Вы пропишите суммы смет с учетом данных коэффициентов в договоре, то споров будет меньше.
